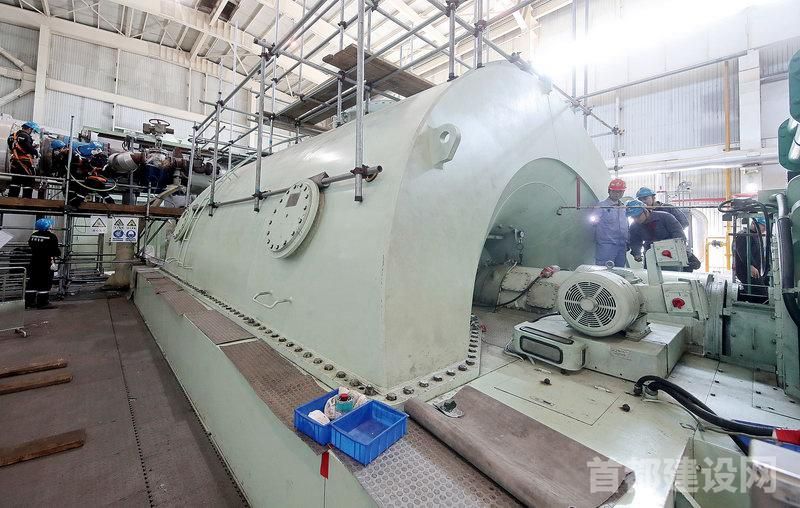

工作人员正在对机组进行“体检” ■记者 董一鸣/摄
随着北京气温一路走高,用电需求渐攀高峰。作为北京电力生产核心企业,京能清洁能源所属七大热电厂陆续开始检修工作,对机组展开全方位“体检”, 及时消除设备隐患,全面提高设备运行可靠性,为夏季供电高峰提供保障。
近日,记者走进位于丰台区云岗地区的北京京丰燃气发电有限责任公司(以下简称“京丰燃气”)看到,蓝白色相间的厂房与周围的青山融为一体。作为一家有着60余年发展历史的发电供热企业,这里前身为北京第三热电厂,并先后经历了6期改扩建工程。2008年初,为适应首都功能定位,该企业主动退煤改气,关停2台燃煤机组,配备了国内首批、华北地区首台9f级重型燃机,承担起供电、供热双重职能。目前,其作为丰台区云岗、王佐地区唯一热源点,担负起周边地区291万平方米的供热保障任务。
在汽机平台检修车间,“抓安全 重质量 保工期 优质完成1号机组检修任务”的标语悬挂在车间正中央。一排排横平竖直的蓝色检修隔离带划定了作业区,大到设备外壳、阀门,小到螺栓、螺母,全部整齐地码放在干净的地胶上。工作人员头戴安全帽穿行其间,忙碌不停。这是京丰燃气1号机组投入运行后进行第4次a级检修,检修工期为4月1日至5月31日,总窗口期61天,其中包含检修实控工期50天,修后机组调试运行11天。
“本次检修主要围绕汽轮机第二次大修展开,包括燃机c级检修、天然气供应系统降压改造、余热炉高温烟气区内保温改造、余热锅炉入口烟道膨胀节改造、dcs系统一体化改造、dcs网络安全升级改造、电气部分检修等工作。“检修牵头部门、京丰燃气京丰项目部副部长任默介绍。
施工网络图、项目质量验收图……一张张公示板展示着整个检修的脉络和进度。记者了解到,本次a修检修项目达778项,高峰期时有超过460余人同时在厂工作。截至5月14日,已开工748项,已完工680项,正在检修施工68项,项目完成率87.40%。
在机组检修过程中,京丰燃气全面推行检修标准化管理,在项目开始之前就依据主要工期节点编制了1号机组a级检修进度预控图,严格控制各项作业工期进度,为后期项目安全管理打下了良好基础。“我们每天都会进行工期比对,检查是否有滞后、延期,及时制定预控措施,确保检修工作能够安全、优质、如期推进。转子吊出任务比计划工期提前了两天,为后续检修工作的深入推进奠定了基础。”任默说道。
此次京丰a修聚焦机组节能降耗、稳定运行,开展了多项技术改造,以新质生产力赋能能源保障。其中1号燃机天然气供应系统降压改造,在三菱同型号机组中尚属首例,实施成功后可在国内10余台同型号机组中推广使用。此次针对燃机天然气供应系统进行降压改造后,机组将可适应上游燃气压力,减少对压缩机的依赖,大幅减少压缩机投运时间,大量节省用电量,有效降低机组运行成本。“此次改造实施后,可极大地避免压缩机故障情况下造成机组非停的风险,提升机组运行安全稳定性。据初步测算,仅在电力支出方面,每年可节约成本达500万元。”京丰项目部副部长冷刘喜介绍。
作为云岗地区唯一热源,京丰燃气冬季保供重任尤其艰巨,为提高机组稳定运行能力,此次a修中开展的余热锅炉入口烟道膨胀节改造至关重要。项目团队对原有膨胀节的设计缺陷进行整体改造,能够有效消除膨胀节超温的问题,减少机组非停风险。
京丰燃机检修在致力京能集团内部3家电厂驻厂维护的同时,着力拓展对外检修服务。历经10余载,京丰燃机检修团队出色完成数十次内、外机组检维修服务,成功打造出行业内立得住的“京丰燃机检修品牌”。近几年,京丰燃机检修逐渐完成转型发展,以检修现场管理、技术指导、检修监理等模式参与内、外检修服务。
眼下,京丰燃气本轮a修进入尾声,各项重点检修项目均按预期完成,整体工期安全、可控,为接下来的机组夏季大负荷运行提供了有力保障。
